國內在建最大火電項目2號機定子吊裝到位

發布日期:2021年06月08日
來源:湖北能源
字體大小:

  5月27日,經過8小時的連續奮戰,國內在建最大火電項目2號機組發電機定子順利吊裝就位,拉開了國電電力上海廟公司2號機組發電機本體安裝施工高峰的序幕。

W020210608356428856400

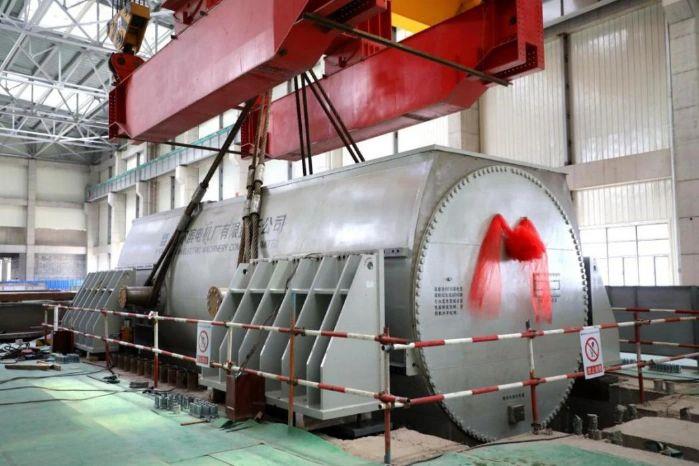

2號發電機定子吊裝就位

  上海廟公司擁有4臺百萬千瓦超超臨界間接空冷火電機組,是目前國內最大的火電在建工程,由國能電力工程北京分公司承建。本次吊裝的2號機組發電機定子由哈爾濱電氣股份有限公司生產,長12.57米,寬3.8米,高4.2米,發電機定子凈重384.8噸,起吊總重402.5噸,是2號機組吊裝類最重設備,采用汽機房兩臺行車抬吊就位。

  為確保2號機組發電機定子吊裝任務的順利完成,國電電力上海廟公司在充分借鑒1號發電機定子吊裝方案的基礎上,結合現場具體條件,與設備廠家密切聯系配合,不斷優化吊裝方案,在吊裝重量上與1號發電機定子相比減少27.7噸,極大的提升了吊裝安全系數。國能電力工程北京分公司上海廟項目部認真做好吊裝前安全、技術交底,對檢修、布置、行車檢查、定位等一系列吊裝前準備工作進行現場逐項監督排查,全力確保定子吊裝工作高標準、高質量進行。在雙方專業技術人員和安全監察人員的全程旁站監督下,2號發電機定子上升至預定高度并完成轉向,經過平移調整后緩慢降至臺板準確就位,整個吊裝過程指揮有力、操作精準,銜接流暢、安全平穩、一次成功。

  文章來源:中國電力報       ? 作者:劉昆?朱國峰?

發布日期:2021年06月08日
