捷報!清江隔河巖電廠3號機組最高級別檢修取得首個重大關鍵節點勝利!
本網訊(秦燕、胡彩虹)10月20日9時58分至11時38分,由清江公司檢修公司全程獨立承擔的隔河巖電廠3號機組發電機轉子起吊圓滿成功,比常規計劃用時縮短58.33%,標志著該機組最高級別檢修取得首個重大關鍵節點勝利。

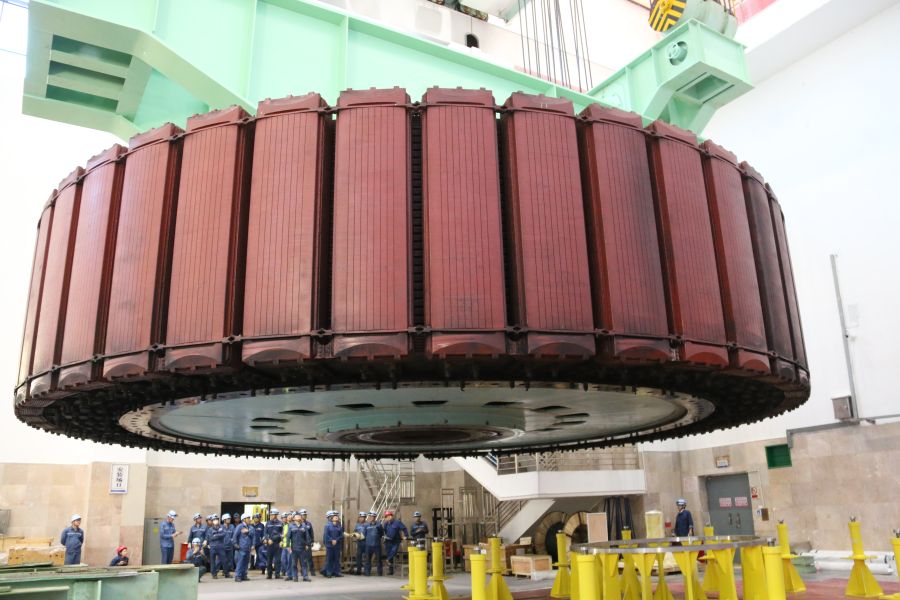

轉子起吊作業現場(攝影:張皓星)
本次最高級別檢修于10月8日正式開工,計劃工期210天。此次轉子吊裝是隔河巖電廠投產30年來首次將轉子吊出基坑進行全面檢查處理,也是檢修公司首次進行800噸級以上(轉子裝配重量 787噸、起吊重量879噸)的大件吊裝。氣隙精度要求僅為轉子直徑的千分之2.6,起吊必須全程確保轉子周圍與定子不得有絲毫擦碰,對公司專業技能人員硬實力是一次成功檢驗。

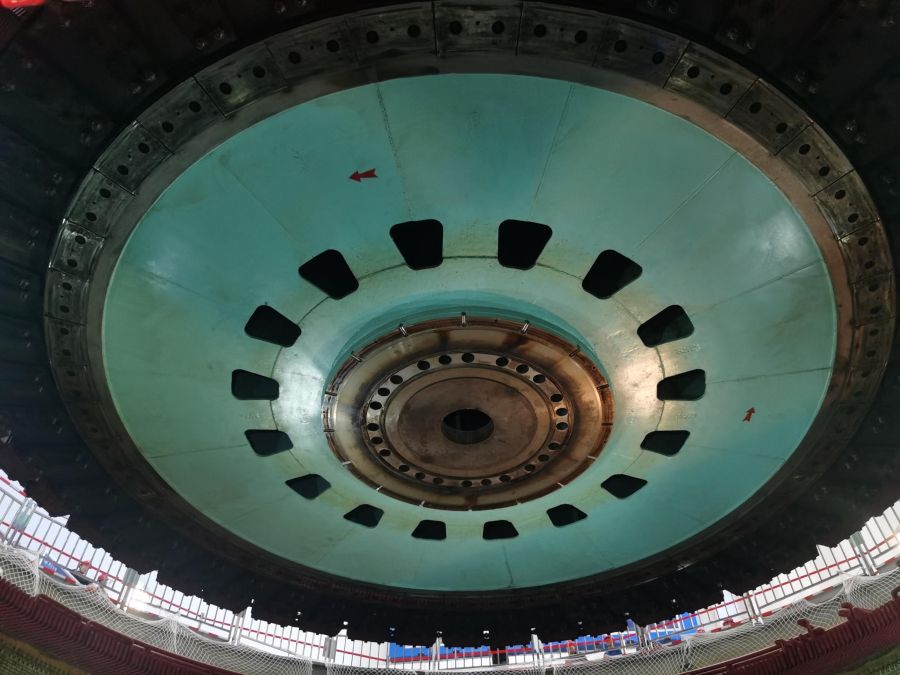

轉子降落支墩作業現場(攝影:覃玉璽)
后續清江公司將繼續做好科學統籌,加強多方協同作戰,按節點有序穩步推進,確保檢修安全和質量,實現安全零違章、標準零偏差、操作零失誤。
